Ventilación estimada: referencias reglamentarias y muestras.

12-02-2018
Ventilación

¿Qué trabajos pueden incluir estimaciones para la instalación de ventilación? ¿En qué normas de consumo de materiales auxiliares y costos de horas de trabajo deberían basarse? ¿Hay algún estándar para estos costos? En nuestro artículo trataremos de responder estas preguntas.

Cualquier trabajo comienza con la documentación y el presupuesto.

Lista de trabajos

Para empezar, decidiremos qué trabajos pueden incluirse en la estimación.

Principal

  1. Desarrollo del proyecto y preparación de la documentación del proyecto..

Nota: el proyecto debe estar justificado por cálculos que confirmen su rendimiento y la falta de redundancia en el rendimiento del sistema diseñado. Es obvio que el cliente está interesado no solo en la eficiencia, sino también en ahorrar sus propios fondos.

  1. Si es necesario: desmontaje del antiguo sistema de ventilación, desmontaje parcial de tabiques, ejes de perforación en los techos.
  2. Instalación de conductos de aire, tomas de aire y suministro de paraguas y rejas..
  3. Instalación de ventiladores, filtros, calentadores, sistemas de aire acondicionado. y así sucesivamente
  4. Un ítem separado es la estimación para la puesta en servicio de ventilación..
La foto captura el proceso de depuración y funcionamiento del sistema de aire acondicionado.

Auxiliar

Además de la instalación y el desmantelamiento reales, el ejecutante:

  • Transporte de materiales y equipos.
  • Carga y descarga (incluido el uso de tecnología, cuyo trabajo se paga por separado).
  • La construcción de sitios temporales, bosques, etc.
  • En ausencia en el momento del comienzo del trabajo, una fuente de alimentación estable - suministro de la obra con su propia generación de electricidad.

Documentos reglamentarios

Dos documentos son útiles para elaborar una estimación:

  1. Normas de estimación elemental de estado (GESN), sección 20. Permiten estimar la necesidad de recursos (las mismas horas-hombre, la duración del equipo, el número de remaches, etc.).

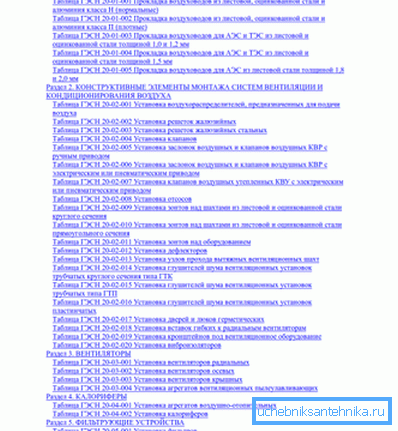

Fragmento de la tabla de contenidos de GESN.
  1. Precio de unidad federal (PER), sección 20. Contiene el costo estimado de cada trabajo realizado durante la instalación o el desmantelamiento. Las tarifas son de carácter consultivo.

Nota: además de PFR, también hay precios por unidad territorial (TER), que se adaptan a las condiciones locales específicas (logística, condiciones de la carretera, temperaturas estacionales, etc.). Como justificación para el presupuesto se puede utilizar como FER, y TER.

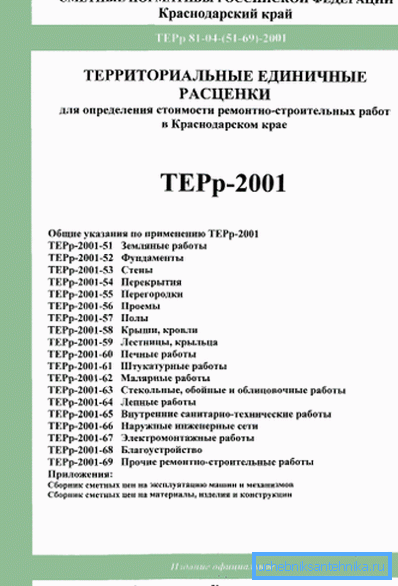

Normas TER para el Territorio de Krasnodar.

Damos breves extractos de ambos documentos.

Hesn

Según este documento, se necesitarán los siguientes recursos para instalar un conducto de aire con un área total de pared de 100 m2 con un espesor de pared de 0.5 mm y un diámetro de hasta 200 mm:

Tipo Número de
Tiempo de trabajo 167.86 horas hombre
Costos laborales maquinistas 1.3 horas hombre
Tiempo de operación del cabrestante manual con fuerza de tracción de hasta 2 toneladas. 0.39 horas de maquina
Tiempo de operación de la soldadora de arco 1.79 horas de auto
El tiempo de operación de un camión con una capacidad de elevación de hasta 5 toneladas. 0.78 horas de maquina
La duración de la grúa con una capacidad de hasta 10 toneladas. 0.52 horas de maquina
Consumo de metal para paredes de ductos. 100 m2
Consumo de pernos de construcción, arandelas y tuercas. 0.015 t
Consumo de electrodos de soldadura. 0,00045 t
Sellado del consumo de masilla. 0,00501 t
Consumo de cable de asbesto 0,00089 t
Consumo de junta de goma 8 kg

Fer

Pero los costos estimados, sobre la base de los cuales se compila la estimación local de ventilación, son de los precios unitarios federales para 2001. El mismo conducto de aire con un espesor de pared de 0.5 mm, con un área de 100 m2 y un diámetro de hasta 200 mm servirá como modelo.

Categoría de costo Valor y unidades
Costes directos totales 2050, 56 rublos
Remuneración de los trabajadores. 1467 rublos
Operación de la máquina 134.14 rublos
Remuneración de los maquinistas 7.02 rublos
Gastos por materiales no contabilizados. 449.2 rublos

Para aclarar: los materiales incorporados en el proyecto son una partida separada del gasto. Los materiales no contabilizados son, por ejemplo, el reemplazo de una máscara de soldador con vidrio triturado accidentalmente o brida rota de una llave ajustable durante una regla. Dado que la mayor parte del trabajo de instalación se realiza a mano, con la ayuda de herramientas manuales, el factor humano será el elemento principal de los costos no registrados.

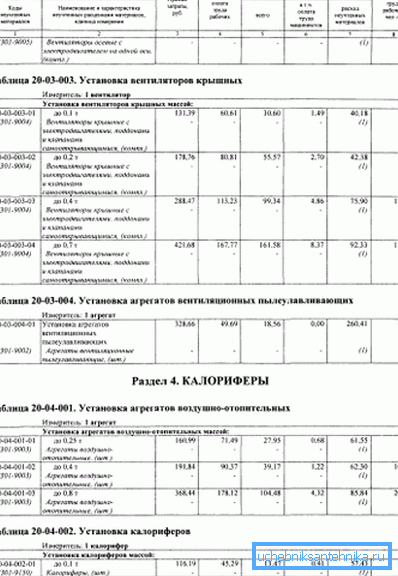

Página FER 2001-20.

Muestra

Esperamos que las instrucciones para el presupuesto en términos generales sean comprensibles para el lector. Ahora examina la muestra. Un ejemplo es la estimación del dispositivo de ventilación compilado por la compañía Smeta-Moscow con sede en Moscú; Debido al alcance limitado de nuestro material, presentamos solo un breve extracto de su texto.

Número de posición Justificación (código y número del documento reglamentario) Partida de gasto Número de El costo total de pago, rublos El costo de funcionamiento de las máquinas, rublos El coste de los obreros, horas hombre.
1 TER 20-06-002-01 Instalación de cámaras de suministro típicas con una capacidad de hasta 10.000 m3 / hora sin sistema de riego. 1 1045.98 155.29 50.27
2 TER 20-03-001-02 Instalación de un ventilador radial de hasta 0,12 toneladas. 1 180.28 21 10.35
3 TER 20-02-019-01 Instalación de soportes para equipos de ventilación (100 kg de producto). 0.08 1316.68 16.05 0,55
4 TER 20-02-003-10 Instalación de rejillas de ventilación regulables de rejilla de acero 150x150 mm. 15 36.1 8.38 18.45
5 TER 20-01-001-02 Colocación de conductos de aire de aluminio o galvanizados con un espesor de 0,5 mm y un perímetro de hasta 600 mm (100 m2 de superficie). 0.025 3123.92 216 4.83
6 TER 20-01-001-03 Colocación de conductos de aire de aluminio o galvanizados con un grosor de 0.5 mm y un perímetro de 800, 1000 mm (100 m2 de superficie). 0.36 2890.74 172.91 63.63
7 SCM-300-9066-1 Conductos de aire de acero galvanizado con un espesor de 0,5 mm (m2). 38.5 9799

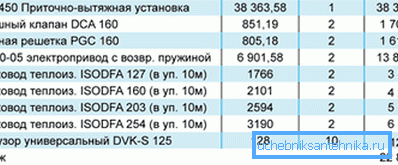

Otra muestra de estimaciones extremadamente simplificadas.

Conclusión

Esperamos que nuestro material ayude al lector a orientarse en la preparación de estimaciones. Como de costumbre, puede encontrar información adicional en el video adjunto en este artículo. ¡Éxitos!
