Redes externas de abastecimiento de agua y saneamiento:

20-02-2018
Tubos

Cada vivienda debe estar equipada con un sistema de suministro de agua y alcantarillado. Esta es una de las condiciones más importantes para una persona viva cómoda. Para que estas estructuras de ingeniería funcionen, deben estar conectadas a carreteras externas. Es bueno si hay una red de alcantarillado y agua corriente cerca de la casa. Se puede conectar y usar fácilmente.

Veamos las características de la instalación en orden:

  1. Antes de comenzar a trabajar, es necesario trazar una futura autopista. Establecer tipo de suelo y nivel de agua subterránea. Averigüe el nivel de congelación del suelo, es diferente para cada región. Calcule el flujo y el drenaje de agua por día para determinar el diámetro de la tubería. Sobre la base de todos los cálculos, se seleccionará el equipo necesario.
  2. Las carreteras externas deben estar por debajo del nivel de congelación del suelo en 50 cm. Si esta condición no es factible, la tubería tendrá que estar aislada, lo que conllevará costos adicionales.
  3. Cuando la tubería tiene que atravesar cualquier sección que no pueda ser excavada, se realiza una perforación en el suelo. Se realiza utilizando diversas herramientas. En casa puede ser un taladro, pala, chatarra y otros dispositivos. En la construcción a gran escala, por ejemplo, en carreteras, los pinchazos se realizan con equipo especial.
  4. En el caso de la intersección de tuberías de agua y aguas residuales, en el punto de intersección, se instalan mangas de metal. La longitud del revestimiento en el suelo arenoso es de 10 m a cada lado del punto de intersección de las tuberías. En suelo arcilloso y suelo negro la longitud del manguito es de 5 m.
  5. El sistema de suministro de agua en la intersección se coloca a 40 cm por encima del alcantarillado.
  6. Con el paso paralelo de tuberías, la distancia entre ellas se mantiene al menos 1,5 m. Las tuberías de agua se colocan por encima del sistema de alcantarillado, también de 40 cm.
  7. El suministro de agua a las instalaciones residenciales debe ubicarse a una distancia de 1,5 m del gasoducto y del sistema de alcantarillado.

Red de agua externa

Pipa de agua en zanja

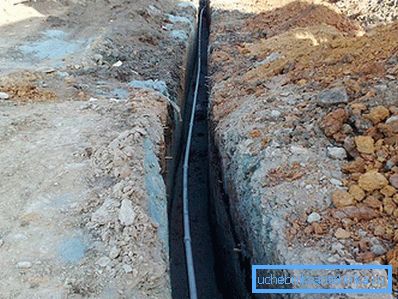

Antes de comenzar a trabajar, es necesario cavar una zanja desde la fuente de la toma de agua hasta la entrada a la habitación. Los trabajos se realizan de acuerdo al proyecto preparado. La profundidad de la zanja es de 1,5 a 2,5 m y por debajo del nivel de congelación de 50 cm. La parte inferior de la zanja está nivelada y rellena con una almohada de arena y grava. Luego, esta almohada es apisonada, y los prims se extraen en las uniones de las tuberías. Para la instalación de tuberías utilizadas de diversos materiales. Ahora, debido a la durabilidad y facilidad de instalación, las tuberías de plástico son muy populares. El diámetro se calcula por la longitud del suministro de agua y el volumen de agua consumida. Es mejor tomar un poco con la acción:

  • Si la longitud alcanza 10 m, es suficiente instalar desde un tubo de 25 mm.
  • Si la longitud alcanza los 30 m, se toma un tubo con un diámetro de 32 mm para la instalación.
  • Si la longitud es superior a 30 m, es necesario utilizar una tubería con un diámetro de 38 mm.

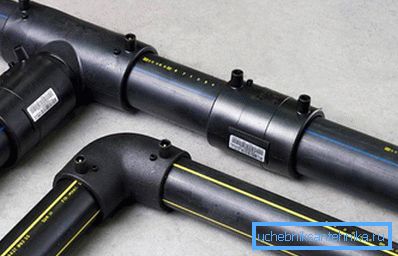

Tuberías de polipropileno unidas con electro-accesorios.

La conexión de las tuberías se realiza en función de su material. Esto puede ser soldadura, soldadura fuerte, conexión de acoplamiento, etc. La instalación del suministro de agua comienza desde el punto de toma de agua hasta las instalaciones. Si es necesario, las válvulas de detención se colocan en la tubería. Se está construyendo un pozo de inspección en el lugar de instalación del refuerzo. En el punto más bajo de la tubería, se instala una válvula de drenaje para la descarga de emergencia de agua y un pozo de inspección. Después de la instalación realizar las pistas de prueba hidráulica.

La línea se llena durante 2 horas con agua sin presión. Una vez transcurrido este tiempo, se aplica presión y se mantiene durante aproximadamente media hora. Todas las conexiones están marcadas. Después de una prueba exitosa, si es necesario, la tubería está aislada con materiales especiales. La zanja se llena primero con tierra blanda o arena con grava, para no dañar la tubería con pedazos sólidos de tierra. Entonces hay un relleno completo de la zanja.

Red de alcantarillado al aire libre

Tendido de aguas residuales

La instalación de la red de alcantarillado externa también comienza con la excavación de una zanja plana desde el pozo de drenaje hasta el ingreso a las instalaciones y está a 50 cm por debajo del punto de congelación. Si, debido a la ubicación del área, no puede cavar una zanja plana, se instala un pozo en el punto de giro. El fondo del foso está nivelado y cubierto con un colchón de arena de unos 10 cm. En redes de alcantarillado grandes, se instala un pozo para inspección cada 10–12 m.

En la vida cotidiana, los tubos para la instalación están hechos de hierro fundido o PVC. El diámetro se selecciona según el volumen de aguas residuales. Para un lavabo y un baño, un diámetro de 50 mm es suficiente. Si conecta el inodoro y otros dispositivos de consumo de agua, la instalación debe realizarse desde una tubería con un diámetro de 110 a 160 mm. Tubería para alcantarillado al aire libre actualmente prefiere instalar PVC. Se diferencia de las tuberías internas en color naranja.

Pendiente de tubería mínima

La instalación del sistema comienza desde el sumidero hasta la sala. Al tender la tubería, es imperativo soportar la pendiente, ya que las aguas residuales se moverán por la gravedad. La pendiente se mantiene entre 2 y 3 grados desde el punto de inicio hasta el sumidero, que es de aproximadamente 2 cm por 1 metro de tubería de aguas residuales. ¿Es imposible sobreestimar la pendiente, ya que los drenajes de líquidos fluirán rápidamente y serán sólidos? Quédate en las tuberías. También es imposible bajar una pendiente. De lo contrario, todas las acumulaciones sólidas no podrán moverse a lo largo de la tubería con el agua. La instalación de tuberías de PVC se realiza mediante uniones, en la ranura en la que se inserta un anillo de goma. En los pozos, se instala una T en la tubería con una ventana para inspección.

Al final del trabajo, la línea se prueba simplemente drenando el agua. Se verifican las conexiones. Con un resultado positivo, si es necesario, la tubería está aislada. La red de alcantarillado terminada se llena de arena y luego el resto del suelo. Esta actuación puede considerarse completa.

El video
