Cómo hacer un pozo de acceso para aguas residuales.
Hoy en día, casi todas las casas privadas tienen un sistema de alcantarillado local, pero, por regla general, todo sistema de alcantarillado necesita monitoreo y mantenimiento constantes, y para este propósito se necesitan pozos de inspección.
Por lo tanto, muchos propietarios de casas privadas están pensando en cómo hacer este dispositivo por su cuenta. Pero antes de comenzar a trabajar, debes considerar sus tipos y diseño.
Tipos de pozos y su diseño.

Dependiendo de su diseño, los registros se clasifican en los siguientes tipos:
- Control - son necesarios para la inspección del sistema de alcantarillado de tuberías.
- Giratorio: se establecen en aquellos lugares donde cambia la dirección de la tubería.
- Drop-off: montado donde los niveles de tubería (entrada / salida) no coinciden.
- Lavado: necesario cuando el fluido fluye lentamente y aparece un precipitado, en otras palabras, las tuberías necesitan un lavado frecuente.
- Lineal - instalado en la sección de la tubería directa.
- Nodal: se monta en lugares donde se ubican las tuberías del nodo de conexión.

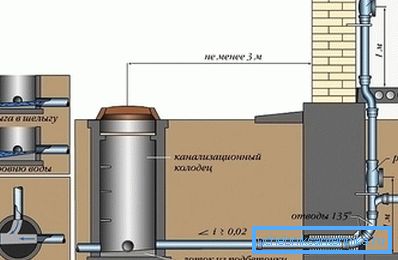

A pesar de esta diversidad de especies, todas tienen casi el mismo diseño. Cada pozo consta de una base, bandeja, cámara de trabajo, boca y escotilla. Al mismo tiempo, dichos pozos pueden tener varias formas, tanto redondas como cuadrangulares.
Construcción independiente

La construcción de este dispositivo comienza con el diseño. En esta etapa, se selecciona un lugar para el pozo y se despeja el territorio. También vale la pena decidir sobre el material a partir del cual se realizará el pozo. Básicamente para la mina utilizando tanques de plástico o anillos de hormigón armado.

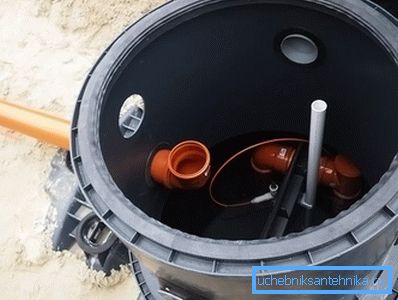

El envase de plástico es la opción más fácil para organizar un pozo. En contraste con el anillo de concreto reforzado, esta capacidad tiene menos peso, lo que facilita enormemente la instalación del pozo. Además, el plástico también es famoso por su larga vida útil y su estanqueidad.

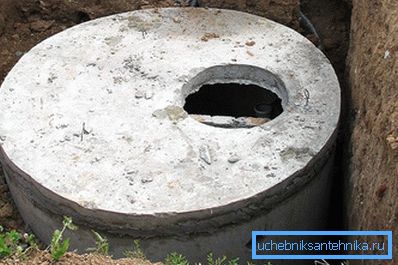

Los anillos de concreto reforzado también son duraderos y lo suficientemente fuertes, pero debido al gran peso, existen dificultades en el trabajo de entrega e instalación.
El procedimiento para la instalación de un pozo de acceso de anillos de hormigón armado.

Todo el proceso de instalación se divide en etapas.
La primera etapa, como se describe anteriormente, es el diseño, la selección de un lugar y su desmonte. Despejar el área significa la eliminación completa de la vegetación (árboles y arbustos) y los edificios temporales en el lugar donde se realizará la instalación del pozo.
La segunda etapa es la construcción del pozo. Durante la construcción del pozo, se realiza la excavación y limpieza del pozo de excavación, se forman las esquinas de las pendientes de la pared y se crea una cierta profundidad de acuerdo con el diseño. En esta etapa, según sea necesario, la mina también se impermeabiliza. Se produce utilizando masilla bituminosa en el siguiente orden: primero, la piedra triturada se extiende uniformemente hasta el fondo del pozo excavado con una capa de 20 cm y está bien apisonada, luego, la piedra triturada se vierte con betún.

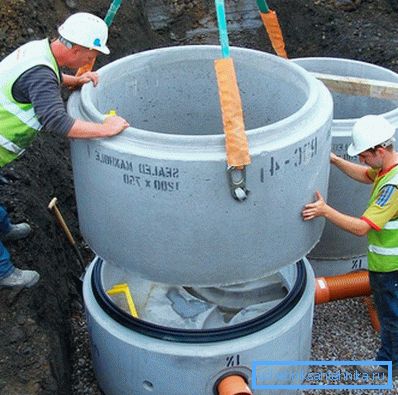

La tercera etapa es la instalación de anillos de hormigón armado. En el fondo de la fosa, que se preparó por adelantado, coloque (o vierta) una losa de concreto. Después de eso, crea la bandeja de la forma deseada. Las paredes interiores y los extremos de las tuberías están sellados con mortero de cemento o masilla bituminosa. Todo esto se deja por un tiempo para una buena reducción de la parte inferior y luego se instalan los anillos de concreto.
Al igual que las paredes interiores, las uniones entre los anillos de concreto se frotan con mezcla de cemento o masilla bituminosa. El betún se utiliza principalmente en aquellos lugares donde se necesita una buena impermeabilización.
La siguiente etapa es la creación de un castillo de arcilla en los puntos de conexión del gasoducto entrante. Tal cerradura generalmente tiene un ancho de unos 30 cm y una altura igual al diámetro del tubo con la adición de 60 cm.
Luego se realiza la inspección del pozo y su sellado final.
La inspección del pozo se lleva a cabo manteniéndola llena de agua durante el día. En el momento de esta prueba, las tuberías se superponen a la partición temporal.
Después de una prueba exitosa, el pozo se rellena desde el exterior, donde el suelo se atasca cuidadosamente para evitar su contracción. También es obligatorio llenar la boca del pozo con un área ciega de concreto, que debe ser de al menos 1,5 m.

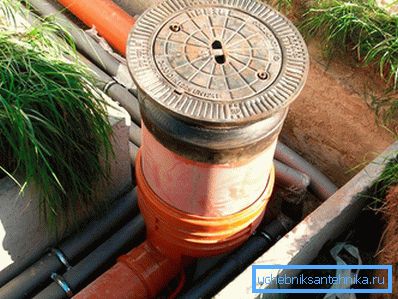

Una instalación un poco más fácil con el uso de recipientes de plástico, en este caso no requiere impermeabilizar el fondo y las paredes de la mina.
